? ? ? ?為響應公司大干一百天號召,加快推進年底工程建設、保障年度建設目標完成,大同分公司迅速動員,開展“大干一百天”工程建設百日攻堅活動,快速制定工程建設行動實施方案,錨定年度投資建設目標,研判當前工作形勢及年度目標任務完成情況,分析短板劣勢,自我加壓,奮力沖刺“四季度”,全力跑出工程質量高、投資計劃穩的加速度。
近日,大同分公司主要領導率隊,利用國慶假期時間組織分公司各項目負責人深入一線,對在建項目進展情況、存在問題逐一進行排查,掛圖作戰,要求明確四季度工程建設的要點難點,緊盯任務目標,勇于擔當盡責,分秒必爭抓好項目建設;加大各參建單位統籌協調力度,切實做好各項要素保障協調工作,加大項目監督指導力度,強化項目施工安全質量進度監管,堅持駐守前線,充分掌握各沿線關鍵水情信息,保障生態補水工作。
在“大干一百天,決戰四季度”的實踐過程中,分公司齊心協力克服下半年本土疫情的影響,針對部分項目施工建設進度滯后的實際,通過定期召開周例會、各參建單位及時溝通,對癥施策,認真研判項目建設堵點難點,提出解決思路。

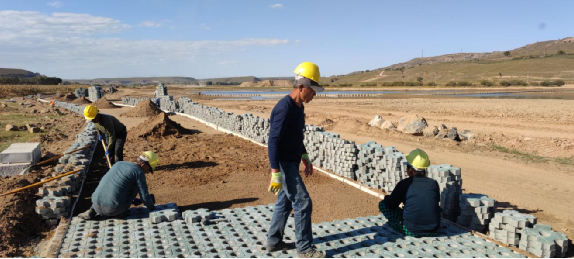

? ? ? ?截至目前,十里河小站跌水至大慶公路段、冊田水庫引水更新改造工程(一期)等在建工程充分利用施工黃金期,加快工程進度。在建工程已施工完成十里河小站跌水至大慶公路段土方開挖28.49萬m3,土方回填4.2萬m3,完成2#蓄水閘基槽開挖,閘室底板完成286m3,混凝土格梗完成121m3,鋼筋加工完成132.1t,上游防滲鋪蓋和1#液壓泵房基礎全部完成。
? ? ? ?同時對新開工項目靶向發力,御河下游生態修復工程近日完成勘察設計招標,并同步完成了初步設計報告初稿的編制。大同分公司與墻框堡水庫管理單位關于引黃北干線口泉河連通工程進行了對接,確定了相關設備的采購、安裝,雙方做好協作推動工程實施。南洋河天鎮縣核心區生態修復二期工程、云州區黨留莊鄉高效節水灌溉工程、引黃北干線口泉河連通工程即將開標。
? ? ? ?“百日攻堅”行動號角已吹響,大同分公司緊扣全年項目建設目標任務,以“等不起”的緊迫感、“慢不起”的危機感、“坐不住”的責任感,錨定全年目標任務,決戰四季度,奪取全年勝!
